服务热线
021-33617555
021-33617555

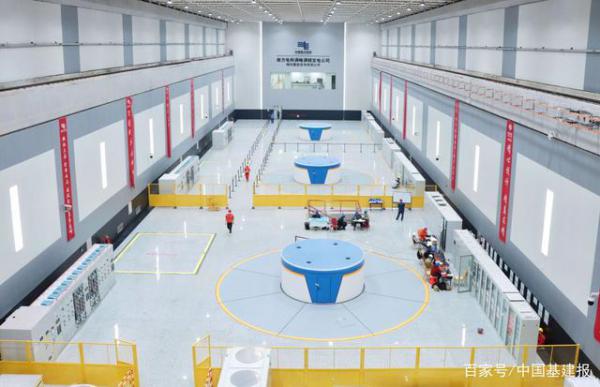

4月3日18:00,水电八局承担安装调试的广东梅州抽水蓄能电站3号机组正式迈入15天投产试运行。
3月10日,3号机组****启动,机组运行稳定、技术指标优良,顺利完成了过速试验。3号机组调试项目也于同日开始做水轮机方式启动至额定转速,并于3月13日****发电方向并网发电。
机组整组启动前,项目部按照启动试运行大纲要求进行了启动前调试、水轮机方向试验、水泵方向试验、水轮机与水泵转换试验、涉网试验等各项试验。调试期间,机组运行稳定,各部位的振动、摆度、瓦温等运行参数达到优良标准。
4月2日做完调试试验后,启动验收委员会验收组进行了3号机组考核试运行前验收工作。验收组一致认为3号机组调试结果满足相关标准及合同要求,启动调试过程各项功能、性能指标正常,确认工程具备投入考核试运行条件。
4月3日,项目部顺利完成了所有试验及相关消缺工作,当日18时,3号机组正式投入15天考核试运行。
梅蓄电站库容量巨大,调峰能力强,装机容量为4台30万千瓦机组,其一期工程预计年发电量15.7亿千瓦时,每年预计可节约标准煤17.1万吨、减少二氧化碳排放42.8万吨、减少二氧化硫及粉尘排放0.15万吨。
此次3号机组迈入投产试运行,是继首台机组、2#机组成功投产发电后,梅蓄电站交出的又一力作。短短几个月,梅蓄交出了抽蓄机组“二投三启”的业绩,是项目部全体员工的辛劳成果。前路漫漫,项目部将毫不松懈、紧咬全部机组投产的目标,竖好机组安装行业的标杆,以实际行动落实好公司2022的规划。
中国基建报(祝秀云 报道)
本文转载于网络,如涉及版权问题请发现及时联系,我们定会配合删除;我公司主要研发制造自控阀门系列,主要有电动调节阀,气动调节阀,电动球阀,气动球阀,电动蝶阀,气动蝶阀等。
